Выбор и установка септика из еврокубов своими руками
Содержание
Септик из еврокубов является отличным решением проблемы утилизации стоков на даче. Такие септики можно изготовить и установить своими силами за несколько дней. При этом стоимость очистного сооружения будет минимальной. Как изготовить септик из еврокубов самостоятельно, читайте далее.
Изготовление септика
Для самостоятельного изготовления септика необходимо приобрести все комплектующие материалы и ознакомиться с инструкцией по сборке.
Комплектующие
Чтобы собрать очистное сооружение своими руками, потребуется предварительно подготовить:
- еврокубы. Стандартная вместимость одного пластикового контейнера составляет 1 м³. При определении количества необходимых контейнеров учитываются следующие аспекты:
- объем стоков. Один постоянно проживающий в доме человек потребляет в сутки приблизительно 200 л воды. Исходя из этой нормы и количества проживающих и определяется расчетный показатель объема очистного сооружения;
- расчетный объем необходимо увеличить на 10% — 15%. Это минимальный запас, который будет использован при приеме гостей;
- полученный объем требуется увеличить на 3, так как в среднем вода в септике очищается за 3 дня;
- канализационные трубы для подведения стоков от дома, дальнейшей утилизации и соединения отдельных еврокубов в одно устройство. Оптимально подойдут трубы, диаметр которых составляет 100 мм или 110 мм;
- тройники для ввода/вывода труб в емкость и соединения еврокубов между собой;
- герметик для повышения уровня герметичности мест, находящихся при вводе/выводе труб;
- фановая труба с оголовком. Сделать фановую трубу своими руками можно из канализационных труб, которые используются для подведения и отведения коммуникаций. Оголовок приобретается дополнительно;
- бетонное кольцо для колодцев с крышкой. Кольцо используется для откачки септика при его заполнении. Если септик изготавливается без откачки, то есть утилизация стоков производится в фильтрационном колодце или на поле фильтрации, то кольцо можно не устанавливать.
Для установки емкости дополнительно потребуются:
- бетонная смесь;
- песок;
- утеплитель;
- арматурная сетка.

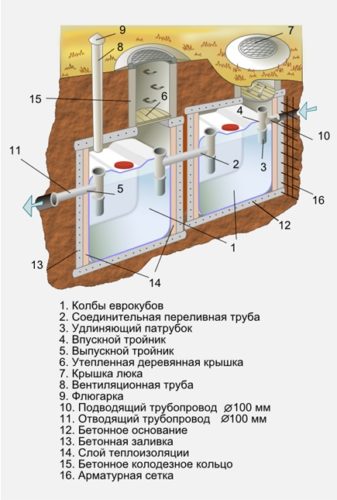

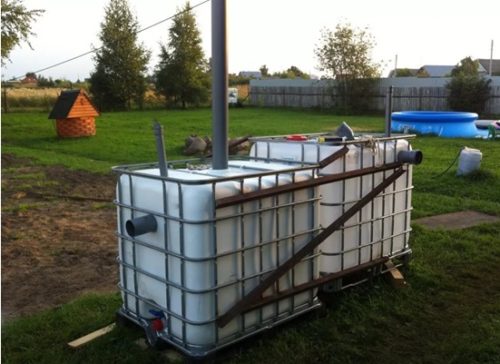

Схема септика подробно представлена на рисунке.
Инструкция по сборке септика
Как сделать емкость для очистки стоков из подготовленных материалов? Для сборки потребуется следующее оборудование:
- рулетка;
- маркер;
- труборез или ножовка по металлу;
- болгарка.
Инструкция по изготовлению септика для дачи из отдельных емкостей:

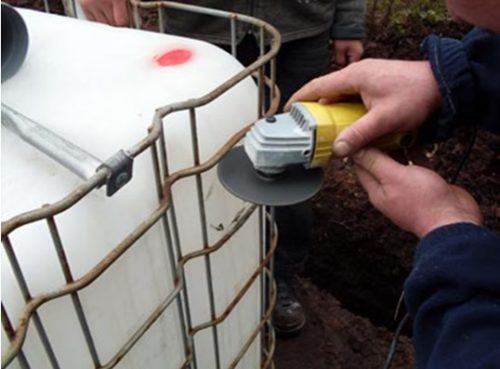

- на расстоянии 20 см от верхнего края еврокуба в боковой части вырезается отверстие для ввода канализационных труб, идущих от дома. Диаметр отверстия должен совпадать с диаметром труб;

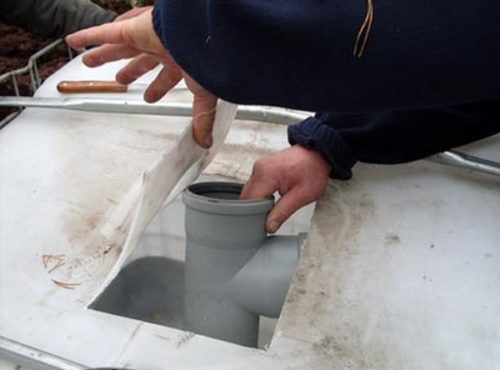

- на вводную трубу устанавливается тройник;
- нижний отвод тройника удлиняется таким образом, чтобы до дна емкости оставалось менее 30 см;
- на противоположной стенке вырезается отверстие такого же диаметра, расположенное на 15 см – 20 см ниже предыдущего;
- в отверстие также вставляется тройник, который будет соединять отводы от первого и второго кубов;
- в верхней части первой емкости вырезается отверстие для установки фановой трубы и производится монтаж оборудования;
- далее аналогичные процедуры производятся со второй, третьей и так далее емкостями. При этом переливные отверстия должны находиться ниже на 15 см – 20 см предыдущего уровня;

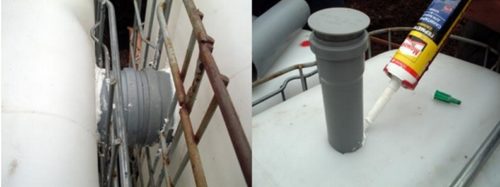

- после сборки конструкции производится герметизация всех вырезанных отверстий для устранения утечек стоков.
Для придания готовой конструкции дополнительной жесткости и устойчивости все емкости соединяются между собой при помощи арматурной сетки или любых иных металлических профилей.
Установка септика
Монтаж септика заключается в прохождении таких этапов, как:
- подбор места;
- проведение подготовительных земляных работ;
- установка и крепление емкости.
Определение места

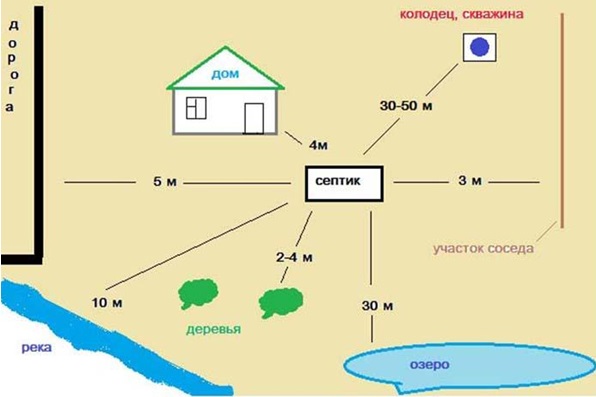

При определении места необходимо соблюдать такие нормы, как:
- от жилых построек очистное сооружение должно быть удалено на 3 – 5 м;
- от источника питьевой воды (колодца или скважины) на 30 м – 50 м в зависимости от наличия/отсутствия свободного пространства на участке;
- от овощных культур и плодоносящих деревьев необходимо отступить 2 – 4 м;
- если поблизости от участка находится река, озеро или иной естественный водоем, то септик монтируется на удалении 10 м и более.
Выполнение земляных работ

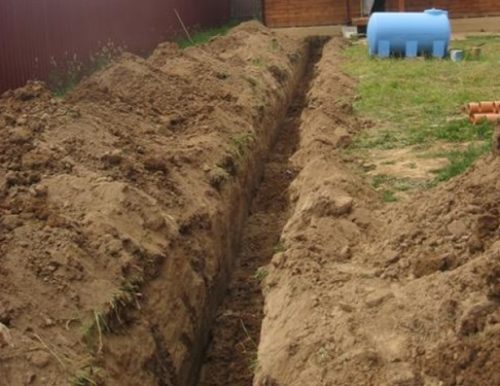

Монтаж септика начинается с выполнения земляных работ:
- в определенном по правилам безопасности месте копается котлован. Размеры углубления должны быть на 45 см – 65 см больше соответствующих параметров септика;
- котлован соединяется траншеями с выпуском канализации из дома, которые требуются для укладки труб канализации. Если обустраивается безнапорная канализация, то при копке соблюдается уклон в 2 см на 1 м длины. Это позволит стокам самостоятельно попадать в очистное сооружение. При устройстве напорной канализации соблюдение уклона не требуется, но необходима установка дополнительного оборудования – насоса;

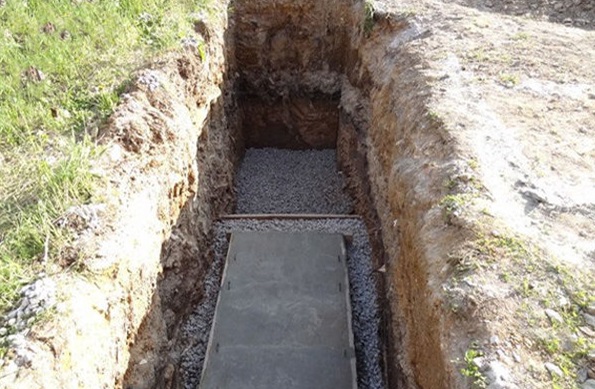

- дно траншей и котлована покрывается песчаной подушкой, а при высоких грунтовых водах и подушкой из гравия;
- дополнительно дно котлована выравнивается и укрепляется бетонным основанием. Бетон не позволит септику подниматься под действием грунтовых вод;
- если утилизация стоков будет организована посредством поля фильтрации или фильтрационного колодца, то по аналогичной схеме выкапываются траншеи для труб и котлован для колодца.
Монтаж септика

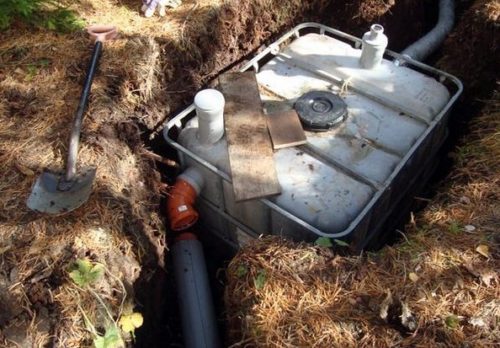

Установка и подключение очистного сооружения производятся так:
- на бетонное основание устанавливается септик;
- к септику подводятся трубы канализации и соединяются с входным патрубком;
- при необходимости трубы выводятся из септика и подводятся к месту утилизации очищенных стоков;
- емкость очистного сооружения и трубы утепляются;
- септик заполняется водой, после чего производится обратная засыпка грунта.

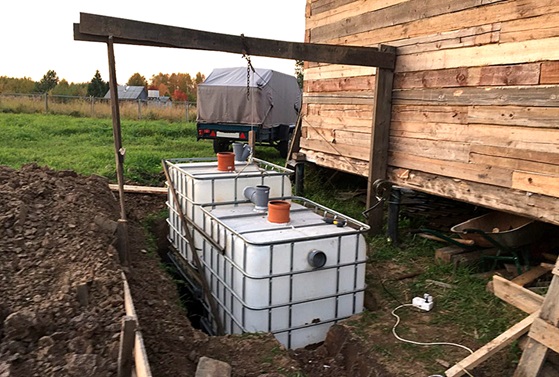

Изготовление и установка септика из еврокубов описаны на видео.
Отзывы потребителей септиков из еврокубов в большинстве своем положительны. При правильной сборке и корректном монтаже септик способен прослужить более 25 – 30 лет.
